想投建重卡充电站,需要做好哪些准备?
来源:充电产业网www.yuntourong.cn 2025-09-12
投资重卡充电站需绑定核心客户确保稳定充电量,选址紧邻高速或矿区,电力与土地合规投入大,设备选型高功率兼容性强,初始投资150万-500万元,优质站点1-3年回本,需设备选择、精细运营与政策合规、服务体验多管齐下。
投资重卡充电站需具备以下核心条件:
一、资源壁垒:绑定核心客户与场景
1、车队资源
需与物流车队、商砼站、工程车队等签订长期合作协议,确保保底充电量(如山西煤企保底300辆车)。
避免依赖“过路车流量”,重卡司机路线固定,散户流量不稳定。
2、场地资源
面积:至少5亩以上,单桩需80㎡(含转弯半径),10桩规模需2000㎡以上。
位置:紧邻高速公路出入口(≤5公里)、国道/省道交汇处、物流园区、港口或矿区。
配套:需配备司机休息室、洗手间、加水/补胎等增值服务,预留夜间停放车位。
3、货物资源
所在城市需有矿场、砂石场、钢厂等货物始发地,或港口、货运场站等目的地,保障稳定客源。
二、电力与土地:硬性成本门槛
1、电力接入
变压器容量:10台360kW充电桩需3200kVA变压器,电网容量不足时扩容成本可能高达100万元/兆瓦。
接入条件:优先靠近变电站或高压线路,缩短电缆铺设距离,降低拉线成本。
峰谷套利:价差>0.7元/度时,配置储能系统(如1MWh)可年省电费超30万元。
2、土地性质
必须为工业用地或商业用地,严禁使用农林用地(合规风险极高,曾有案例因农用地建站被拆除,损失500万元)。
土地租期建议≥10年,需获取土地权属证明,避免产权纠纷。
三、设备选型:高功率与兼容性
1、充电桩功率
主流选择480-600kW液冷超充桩(如华为600kW超充桩,20分钟补电4小时续航),需兼容240-1000V电压范围。
避免选用低功率设备(如240kW以下),否则无法满足新型重卡快速补电需求。
2、安全与兼容性
强制要求IP55防护等级、液冷枪线(耐温-40℃~105℃)及智能监控系统。
设备需通过CMA或CNAS认证,支持远程软件升级和功率模块扩容。
在选择重卡充电桩时,充电速度是核心考量因素之一,它直接影响重卡的运营效率、车队周转率和整体经济效益。
为科学评估充电速度,需从功率匹配、电池特性、充电协议、散热设计、电网支持五大维度综合决策,并结合具体场景制定优化方案。
一、功率匹配:充电速度的物理基础
充电速度(单位:公里/分钟或百分比/分钟)与充电桩功率(kW)和电池容量(kWh)直接相关,公式为:
充电时间(小时)= 电池容量 ÷ 充电桩功率 × 充电效率
(充电效率通常为90%-95%)
高功率快充场景
适用场景:高速公路服务区、物流园区中转站。
推荐功率:400kW-600kW(液冷超充优先)。
效果:
400kW充电桩可为600kWh电池的重卡(如特斯拉Semi)在1小时内充满,支持400-500公里续航。
600kW充电桩配合双枪并充,可将充电时间缩短至40分钟内,接近燃油车加油体验。
案例:华为数字能源推出的600kW全液冷超充桩,支持600A大电流输出,可满足矿山场景下电动矿卡10分钟补能200公里的需求。
中功率灵活场景
适用场景:城市配送中心、港口短驳运输。
推荐功率:160kW-320kW(双枪充电桩优先)。
效果:
320kW双枪充电桩可同时为两台160kWh电池的电动自卸车充电,30分钟补能80%,满足8小时连续作业。
通过智能功率分配技术,可根据车辆需求动态调整单枪输出功率(如160kW+160kW或320kW单枪)。
案例:320kW直流快充桩在济南物流园区应用,日均服务重卡200台次,充电效率提升40%。
低功率谷电场景
适用场景:夜间停车场、偏远矿区。
推荐功率:7kW-20kW(交流慢充为主)。
效果:
20kW交流充电桩利用夜间谷电(0.3元/度)为423kWh电池的重卡充电,8小时可补能60%,成本较日间直降60%。
适用于对时效性要求不高的场景,如矿山夜间设备停运期补能。
案例:山西某煤矿采用100台7kW交流充电桩,年节约电费超200万元。
二、电池特性:充电速度的化学限制
电池的化学体系(如磷酸铁锂、三元锂)和BMS(电池管理系统)策略直接影响充电速度上限,需重点关注以下参数:
最大充电电流(A)
磷酸铁锂电池:通常支持250A-400A电流,对应600kW充电桩需电池电压≥1500V。
三元锂电池:可支持500A以上电流,但需严格温控防止热失控。
案例:宁德时代麒麟电池支持6C倍率充电,配合800V高压平台,可实现10分钟补能400公里。
SOC区间与功率曲线
电池在20%-80% SOC区间充电效率最高,功率衰减较慢;超过80%后,为保护电池,充电桩会主动降功率。
优化策略:
选择支持智能SOC管理的充电桩,自动调整功率曲线以匹配电池特性。
在运营场景中,避免将电池充至100%,以缩短充电时间(如充至90%后立即出车)。
电池温度控制
低温(<0℃)会显著降低充电速度,需配备液冷/风冷系统维持电池温度在20-40℃。
三、充电协议:速度的标准化保障
充电协议定义了充电桩与车辆之间的通信规则,直接影响功率传输效率。需优先选择支持以下协议的充电桩:
GB/T 20234.3-2015(中国标准)
覆盖直流快充(DC)和交流慢充(AC),是重卡充电桩的主流协议。
兼容性:支持所有国产电动重卡(如一汽解放、东风商用车、中国重汽)。
CHAdeMO(日本标准)
主要用于出口型重卡(如比亚迪电动卡车出口日本市场)。
特点:支持最高400kW功率,但国内应用较少。
CCS Combo 2(欧美标准)
适用于特斯拉Semi、沃尔沃电动卡车等进口车型。
优势:支持PLC通信,可实现更精准的功率控制。
Megawatt Charging System (MCS)
针对兆瓦级超充(1MW+)设计的国际标准,未来5年将逐步普及。
案例:ChargePoint、ABB已推出MCS兼容充电桩,支持电动矿卡5分钟补能500公里。
四、散热设计:速度的稳定性保障
高功率充电会产生大量热量,若散热不足会导致充电桩降功率运行,甚至引发安全隐患。需关注以下散热技术:
液冷散热
原理:通过冷却液循环带走热量,散热效率是风冷的3-5倍。
适用场景:600kW以上超充桩、高温环境(如沙漠矿山)。
案例:万帮数字能源液冷超充桩在吐鲁番高温测试中,连续工作12小时功率无衰减。
风冷散热
原理:通过风扇强制对流散热,成本较低但噪音较大。
适用场景:320kW以下充电桩、室内停车场。
优化:采用双风扇设计或智能温控风扇,降低噪音同时提升散热效率。
相变材料(PCM)散热
原理:利用材料相变吸收热量,适用于封闭式充电桩。
优势:无噪音、维护成本低,但散热功率有限(适合20kW以下设备)。
五、电网支持:速度的可持续性保障
高功率充电桩对电网容量要求高,需提前评估以下因素:
变压器容量
计算方法:充电桩总功率 ≤ 变压器容量的80%(预留20%余量)。
案例:某物流园区计划部署10台400kW充电桩,需配备5000kVA变压器(10×400kW÷0.8=5000kVA)。
储能系统配置
作用:通过“削峰填谷”降低电网负荷,支持更多充电桩同时运行。
案例:深圳某充电站配置2MWh储能系统,将日充电量从1.5万度提升至2.5万度,同时降低电费成本20%。
有序充电策略
原理:通过智能调度系统错峰充电,避免电网过载。
效果:在电网负荷高峰期(如18:00-20:00)降低充电功率,在低谷期(如23:00-5:00)全功率运行。
案例:云快充平台通过AI算法优化充电顺序,使某矿山充电站设备利用率提升35%。

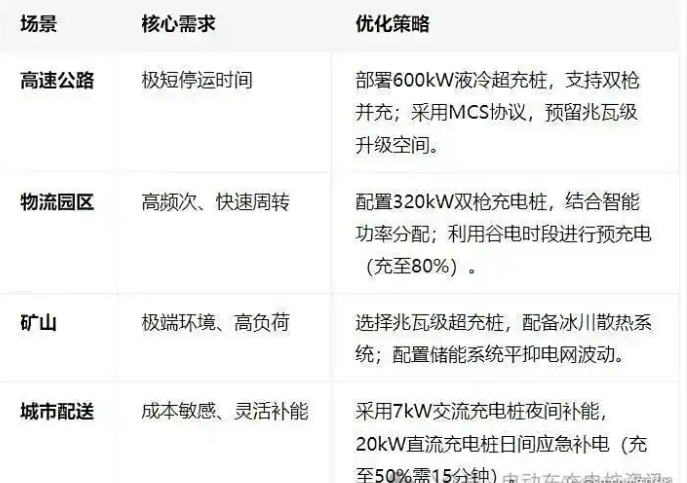

六、场景化充电速度优化方案
总结:充电速度选择的三大原则
功率匹配优先:根据运营场景选择“够用但不浪费”的功率,避免盲目追求高功率导致成本激增。
电池-协议-散热协同:确保充电桩与车辆电池特性、通信协议、散热技术兼容,避免“短板效应”。
电网-储能-调度联动:通过储能系统和智能调度优化充电速度,实现“速度与成本”的平衡。
四、资金实力:高投入与长周期
1、初始投资
设备成本:10台360kW充电桩约50万-100万元。
电力成本:变压器及高压接入约85万-150万元。
场地与施工:土地租赁、硬化、电缆沟等约15万-50万元。
总成本:10桩规模站点总投资约150万-400万元(不含土地购买)。
2、运营成本
人力:24小时运营需3班次,每班3人,月工资支出3.6万-5.4万元。
维护:设备年维护费约5万-15万元,预留故障维修资金数万元。
电费:按峰值负荷计算,月电费可能达数万至数十万元。
3、回报周期
优质站点回收期约1-3年,盲目跟风者可能超5年。需绑定核心客户(如物流园区分成协议)以提高充电量利用率(目标≥90%)。
五、政策与合规:规避风险
1、审批流程
需完成发改委备案、国土审核、电力接入审批等,提交土地证明、规划设计方案、用电负荷计算书等材料。
签约时明确供电接入时间及违约条款,优先选择电网升级规划区。
2、补贴与标准
申请建设补贴(如深圳500元/千瓦)及运营补贴(如山西0.2元/度)。
符合地方标准(如重庆兆瓦超充站标准),避免因不合规被拆除。
六、运营能力:精细化与生态整合
1、服务标准化
建立24小时客服中心、车辆检修工位、司机休息区,提供标准化充电服务流程。
对接车队调度系统,实时监控充电状态,优化功率分配。
2、生态整合
联合电企、车企、政府构建生态,如光储充一体化(自发自用比例>50%可获补贴)。
探索V2G(车辆到电网)模式,响应电网调频需求,创造额外收益。
